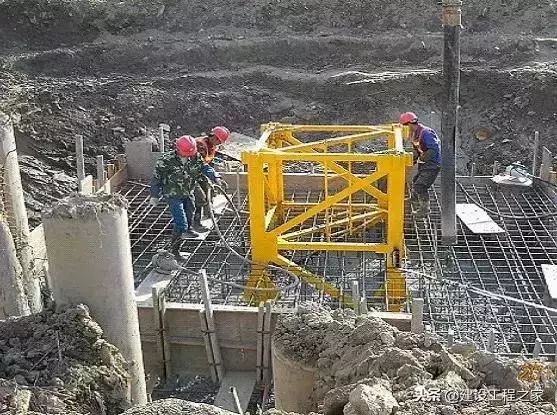

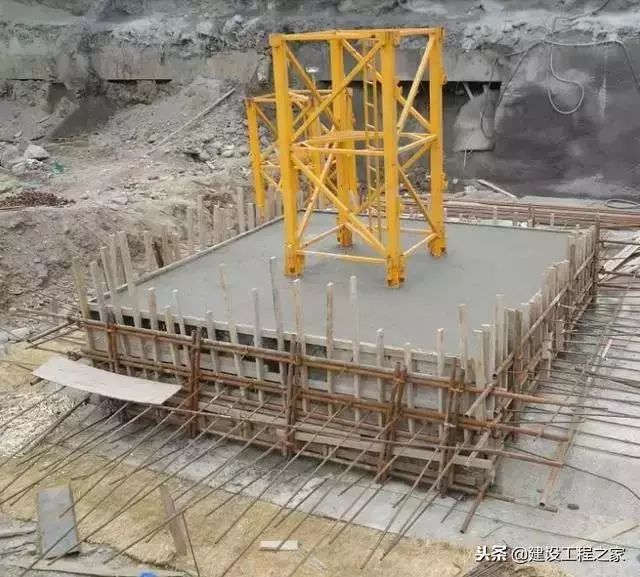

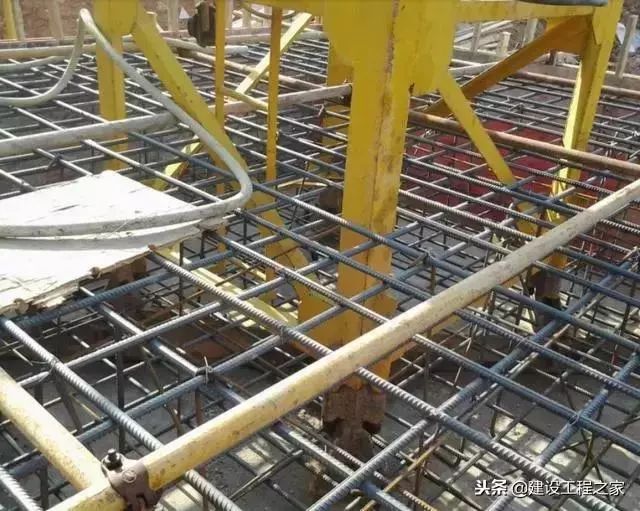

抢庄牛牛棋牌载塔吊基础施工方案先收藏了

1、塔吊基础基本尺寸为6m*6m*1.40m,塔吊基础垫层选用C20砼,厚100mm,四周每边超出塔基400mm。塔吊基础严禁超挖

1、塔吊基础基本尺寸为6m*6m*1.40m,塔吊基础垫层选用C20砼,厚100mm,四周每边超出塔基400mm。塔吊基础严禁超挖 塔吊基础配筋:T:X,B:X(即纵横向均31根钢筋),底保护层厚度100mm,四周......
咨询热线:4008-668-998
产品介绍

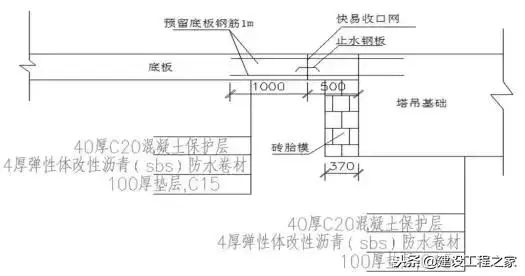

1、塔吊基础基本尺寸为6m*6m*1.40m,塔吊基础垫层选用C20砼,厚100mm,四周每边超出塔基400mm。塔吊基础严禁超挖   塔吊基础配筋:T:X&,B:X&(即纵横向均31根钢筋),底保护层厚度100mm,四周及面保护层50mm,拉筋采用三级钢,直径14纵横间距400mm,马凳采用三级钢,直径25,纵横间距1000mm,马凳采用几字型马凳   塔吊基础须根据方案塔吊定位图、平面布置图放线、塔吊基础承台施工时土方开挖采用自然放坡,坡度为1:1,考虑工作面上部坑边土方2.0高采用台阶式挖除,确保坑壁的安全。塔吊基础严禁超挖,在施工塔吊基础时及后续塔楼承台施工时均需额外注意   2、在土方开挖前,由项目施工员对挖土人员详细的技术交底。放好坡顶线,坡底线经复测及验收合格后开始挖土。3、承台土方开挖用机械开挖至承台垫层底标高以上0.3m后停止,剩余土方采用人工开挖   5、挖至基底后应及时进行基槽验收,合格后及时进行垫层等下一道工序施工,尽量避免土体暴露,防止土体水分蒸发损失,导致土体积膨胀或因下雨侵泡土体,必要时基底覆盖塑料薄膜,帆布等措施   9、塔吊基础承台砖胎膜采用灰砂砖砌筑 370mm 厚并用 15 厚防水砂浆两边抹面,砖胎膜出地下室底板面 500mm   10、按塔吊说明书准确预埋件,防雷引下线一并预埋。基础模板要牢固,混凝土一次浇筑成型,振捣密实、砼面抄平。做好隐蔽验收记录及影像资料。基础浇筑完成后,要进行养护   1、当承台底部钢筋绑扎完毕后,将装配好的固定支腿和预埋支腿固定基节整体放入钢筋笼中,固定支腿预埋必须位置准确,并且使用厂家提供的支腿   2、根据测量工所测放出的轴线,对准埋件的中心十字线;然后用水准仪测出埋件顶面的标高,保证预埋埋件的标高,保证预埋后塔身节中心线、预埋件周围的钢筋数量不得减少和切断,固定支腿周围混凝土充填率必须达到95%以上   塔机要用专用接地线可靠接地,接地电阻不得大于4Ω,塔吊接地圆钢同塔吊基础钢筋与桩基钢筋用12圆钢焊接,形成一个接地网,上部与塔吊专设接地线相连,确保塔吊防雷安全   2、 塔吊使用过程中,做好沉降监测。塔吊基础沉降观测半月一次,垂直度在塔吊自由高度时半月一次测定。塔吊基础沉降量不得大于50mm,塔机最高附着点以下不应大于该段塔身安装高度的2‰(千分之二),独立高度或最高附着点以上的塔身垂直度不应大于该段塔身安装高度的4‰(千分之四)   1、混凝土强度等级采用 C35(位于地下室范围的塔吊需用 C35P6)   2、基础表面平整度允许偏差 1/1000。3、埋设件的位置、标高和垂直度以及施工工艺符合出厂说明书要求   5、起重机的金属结构、及所有电气设备的金属外壳,应有可靠的接地装置,接地电阻不应大于 10Ω。点这免费下载施工技术资料   7、检测塔机基础的几何位置尺寸误差,应在允许范围内,测定水平误差大小,以便准备垫铁   8、机脚螺丝应严格按说明书要求的平面尺寸设置,允许偏差不得大于 5mm   9、基础砼浇筑完毕后应浇水养护,达到砼设计强度方可进行上部结构的安装作业。如提前安装必须有同条件养护砼试块试验报告,强度达到安装说明书要求   10、塔吊基础砼浇筑后应按规定制作试块,基础内钢筋必须经质检部门、监理部门验收合格方可浇筑砼,并应作好、隐检记录。以备作塔吊验收资料   12、塔机的避雷装置宜在基础施工时首先预埋好,塔机的避雷针可用圆钢或扁钢直接与基础底板钢筋焊接相连,焊接长度不小于 10d,圆钢或扁钢净面积不得小于 72 ㎜ 2   13、基础砼拆模后应在四角设置沉降观测点,并完成初始高程测设,在上部结构安装前再测一次,以后在上部结构安装后每半月测设一次,发现沉降过大、过快、不均匀沉降等异常情况应立即停止使用,并汇报公司工程技术部门分析处理后,方可决定可使用   因塔吊基础均与地下室底板重合,塔吊基础顶面的标高同地下室底板,塔吊基础施工时,沿塔吊四周外扩500mm设置施工缝,按照塔吊承台配筋预留出长度1000mm的底板钢筋,并在飘出底板两层钢筋之间预留一道 30cm宽止水钢板,迎水面朝下,底板面以下砌筑砖胎模,宽度为370mm。在浇筑塔吊基础垫层后在塔吊基础及四周施工缝部位按图纸要求进行4厚SBS卷材防水施工。该处施工缝用快易收口网支模,待进行底板施工时,剔除截面出快易收口网并凿毛混凝土,然后浇筑底板。塔吊基础与底板处理大样图如下   塔吊标准节尺寸1.6m×1.6m的在地下室顶板预留出2.4m×2.4m的洞口,标准节尺寸1.8m×1.8m的在地下室顶板预留出2.6m×2.6m的洞口,顶板洞口处施工缝处加设一30cm宽止水钢板,洞口预留钢筋需截断,塔吊拆除后施工此处时再连接。如下图所示抢庄牛牛 抢庄牛牛app 抢庄牛牛手机版官网 抢庄牛牛游戏大厅 抢庄牛牛官方下载 抢庄牛牛安卓免费下载 抢庄牛牛手机版 抢庄牛牛大全下载安装 抢庄牛牛手机免费下载 抢庄牛牛官网免费下载 手机版抢庄牛牛 抢庄牛牛安卓版下载安装 抢庄牛牛官方正版下载 抢庄牛牛app官网下载 抢庄牛牛安卓版 抢庄牛牛app最新版 抢庄牛牛旧版本 抢庄牛牛官网ios 抢庄牛牛我下载过的 抢庄牛牛官方最新 抢庄牛牛安卓 抢庄牛牛每个版本 抢庄牛牛下载app 抢庄牛牛手游官网下载 老版抢庄牛牛下载app 抢庄牛牛真人下载 抢庄牛牛软件大全 抢庄牛牛ios下载 抢庄牛牛ios苹果版 抢庄牛牛官网下载 抢庄牛牛下载老版本 最新版抢庄牛牛 抢庄牛牛二维码 老版抢庄牛牛 抢庄牛牛推荐 抢庄牛牛苹果版官方下载 抢庄牛牛苹果手机版下载安装 抢庄牛牛手机版 抢庄牛牛怎么下载
